🏗️ La Technique « Top and Down » (Double Taupe)

En ingénierie civile, le temps est le nerf de la guerre. Face à des chantiers de grande envergure en milieu urbain, la méthode Top and Down permet de construire un bâtiment simultanément vers le ciel (superstructure) et sous la terre (infrastructure).

Comment fonctionne cette prouesse technique qui défie les plannings traditionnels ? Décryptage d’une méthode de construction avancée.

Qu’est-ce que la Méthode « Top and Down » ?

La technique consiste à démarrer la construction de la superstructure (les étages) avant même d’avoir fini de creuser l’infrastructure (les sous-sols).

Le concept de la « Double Taupe » :
  • Une équipe « taupe » creuse en sous-œuvre, niveau par niveau, sous le plancher de référence.
  • Une équipe « classique » monte les étages au-dessus de ce même plancher.

Cette superposition des tâches permet un gain de temps considérable sur la durée globale du chantier.

Comment se Déroule un Chantier en « Double Taupe » ?

La mise en œuvre exige une expertise de haut niveau en génie civil. Voici les 5 phases clés :

  1. Les Fondations Profondes Périphériques : On coule des parois moulées depuis la surface pour former une « boîte » étanche qui contiendra le projet.
  2. Les Fondations Internes : On réalise des pieux forés ou barrettes qui descendent jusqu’au niveau porteur pour soutenir les futurs poteaux.
  3. Le Plancher de Référence (Niveau 0) : On coule le plancher du rez-de-chaussée. Il sert de « couvercle » et de contreventement pour les parois. C’est la base de départ.

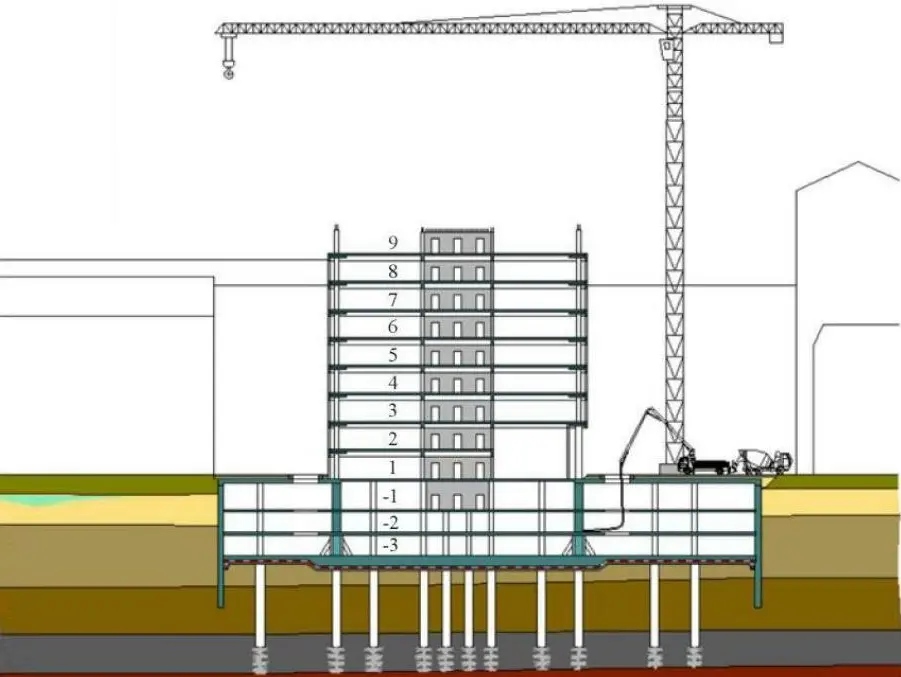

  4. Le Lancement Simultané : C’est la magie du Top/Down.
    • En bas (Down) : Des mini-pelles creusent sous la dalle pour créer le N-1, puis le N-2…
    • En haut (Top) : Les grues montent les étages R+1, R+2…
  5. L’Excavation et la Finalisation : La terre est évacuée par des trémies jusqu’à l’achèvement simultané du fond et du sommet.

Avantages et Contraintes de la Construction

✅ Les Avantages

  • Gain de Temps Drastique : Réduit le planning de plusieurs mois.
  • Stabilité et Sécurité : Les planchers coulés servent d’étaiement définitif (moins de risques d’effondrement).
  • Mise à l’Abri : Le chantier souterrain est protégé de la météo.
  • Logistique : L’emprise au sol est libérée pour le stockage.

⚠️ Les Contraintes

  • Haute Technicité : Demande une ingénierie très pointue.
  • Coût Initial Élevé : Les fondations spéciales coûtent cher au départ.
  • Excavation Complexe : Travailler « sous dalle » limite la taille des engins et complique l’évacuation.

Tableau Comparatif : Top and Down vs. Traditionnel

Critère Méthode Traditionnelle (« Open-Cut ») Technique Top and Down
Planning Séquentiel (1 puis 2) Simultané (Gain de temps)
Contexte Idéal Espace, peu de contraintes Urbain dense, sous-sols profonds
Stabilité Étaiements provisoires nécessaires Stabilité maximale (Définitif)
Coût Initial Plus faible Plus élevé
Nuisances Chantier « ouvert » (bruit/poussière) Réduites (Chantier couvert)

Conclusion : Un Choix Stratégique

La technique Top and Down n’est pas universelle, mais elle est incontournable pour les infrastructures souterraines profondes (gares, parkings) et les IGH en centre-ville. Elle sacrifie la simplicité pour l’efficacité temporelle et la sécurité structurelle.
